1 关键路径法(CPM)说明
关键路径分析也称为关键路径法(Critical Path Method),是在进度模型中,估算项目最短工期,确定逻辑网络路径的进度灵活性大小的一种方法。该方法在不考虑任何资源限制的情况下,沿进度网络路径顺推和逆推分析,计算出所有活动的最早开始(ES)、最早结束(EF)、最晚开始(LS)和最晚结束(LF)日期。
网络中用时最长的那条路径完成后,项目才能结束,这条(或多条)路径就是关键路径。所以,如果想要压缩工期,就必须调整关键路径。
常用的调整方法有:赶工(就是加班),快速跟进(这就涉及修改网络图了,让原来串行的活动,并行进行)。资源不足时,可以调动非关键路径的资源支持关键路径。
CPM分为正推(确定开始时间,计算最早啥时候能完成)和反推(知道最终完成时间,倒退最晚啥时候开始不耽误交付)两种方法。反推时,由结束时间推开始时间。正推时,由开始时间,推结束时间。正反都推完后,计算浮动时间。
总浮动时间(不耽误项目最晚完成):一个任务的最晚结束-最早结束,就不耽误最终工期(项目最早完工=最晚完工的情况下)。关键路径上任务的总浮动时间为都是0。
自由浮动时间(不耽误紧后任务最早开始):紧后任务的最早开始-自己的最早结束,就绝对不耽误紧后任务的开始。
2 CPM示例
A:开始,紧后B,C,持续5天
B:紧前A,紧后D,持续5天
C:紧前A,紧后D,持续10天
D:紧前B,C,结束。持续15天

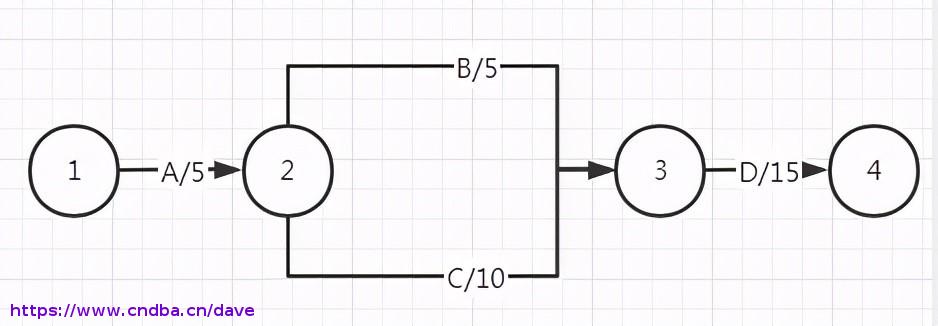

单代号网络图
双代号网络图
路径长度:
ABD:5+5+15=25
ACD:5+10+15=30
关键路径:ACD
